Латвійська компанія Tet будує один із найсучасніших «зелених» дата-центрів у Північній Європі — проект під назвою DC7, розташований у місті Salaspils (біля Риги).
Вартість проекту — понад 30 млн євро.
Дата-центр має бути енергоефективним, із системами, які дозволяють використовувати тепло від серверів для опалення житлових будинків.

Місце розташування та вибір локації

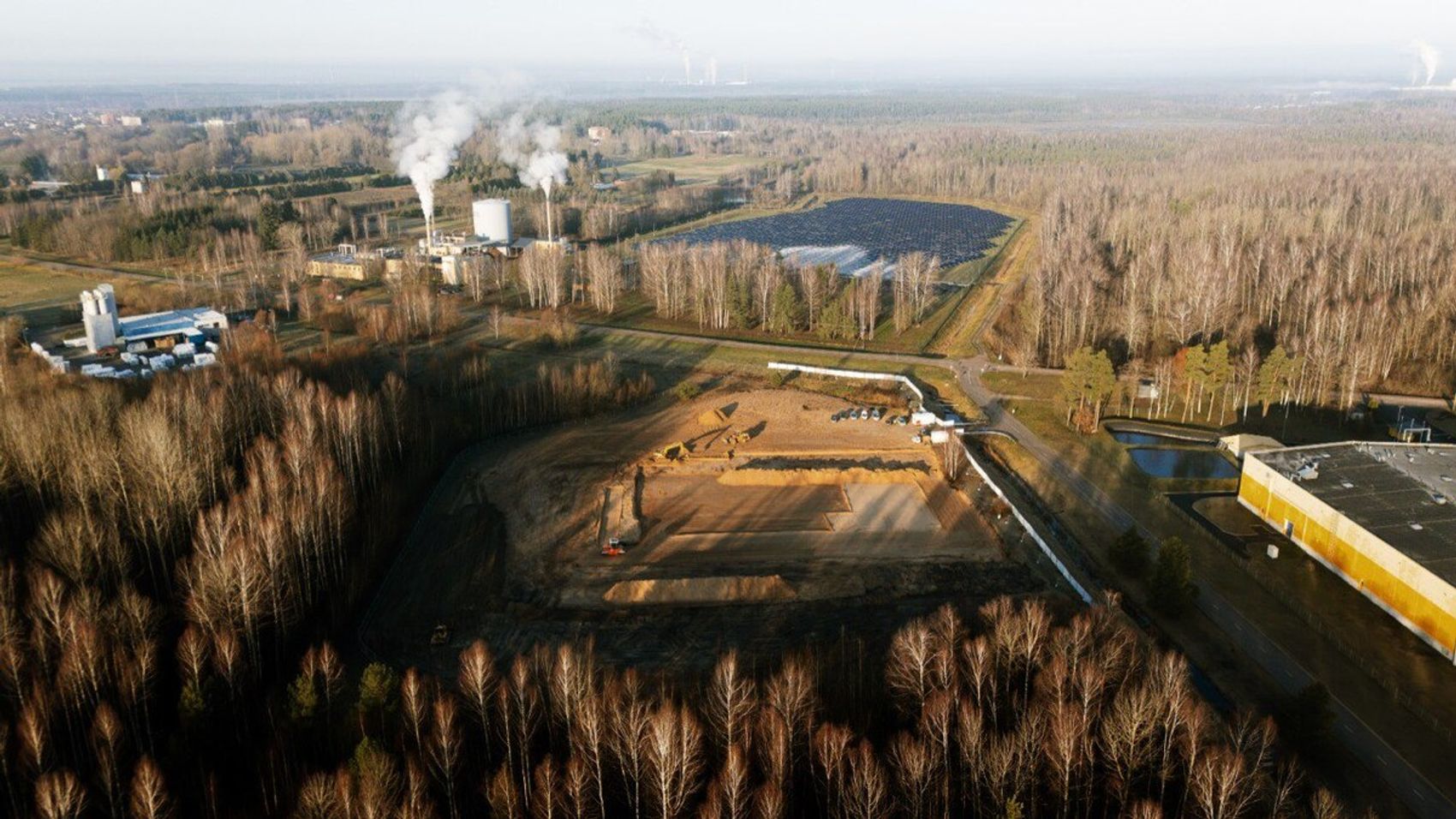

- Обрано місто Salaspils, розташоване приблизно за 18 км від Риги. Причини вибору місця:
- Наявність високовольтного електропостачання.
- Добре розвинена оптична магістраль — з’єднання як до Німеччини, так і до Скандинавії.
- Інфраструктура «Rail Baltica Regional Line» неподалік, що підсилює логістичні можливості.
Технічні характеристики і технології
Сертифікація і доступність
- Проект DC7 спроектований із сертифікацією Uptime Institute Tier III Design.Частково введено в будівництво: основні роботи завершилися станом на вересень 2025 р.
Система охолодження і «рідинне» рішення
- Дата-центр передбачає спеціальні серверні кімнати, розраховані на стійки потужністю 30–100 кВт (звичайні дата-центри — 7–10 кВт) з графічними картами NVIDIA.
- Охолодження — за допомогою спеціальної рідини (liquid cooling), герметично закритих «басейнів» для стійок.

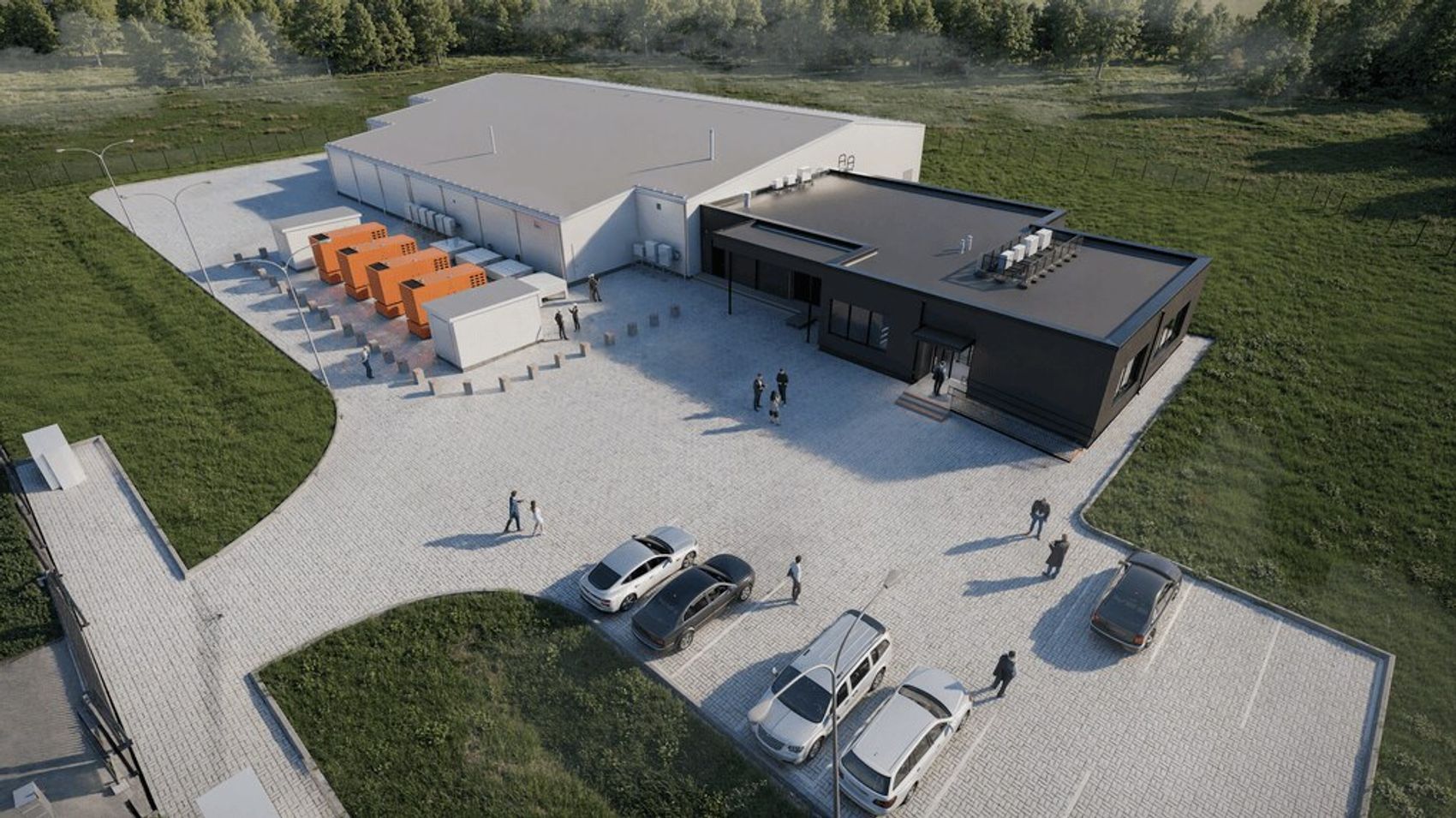

- Конструкція «будівля в будівлі» («building-in-building») дозволяє застосовувати пасивне охолодження замість великих кондиціонерів.
Використання тепла і екологічність
- Надлишкове тепло від серверів передається комунальним службам міста Salaspils для опалення житлових будинків.
- Конкретно: рідина із температурою ~11 °C надходить до дата-центру, після охолодження повертається до системи опалення з температурою ~28-30 °C — достатньо для обігріву приблизно 700 домогосподарств.
- Враховано майбутні вимоги ЄС щодо CO₂: дата-центр має бути кліматично нейтральним — не лише мінімізувати викиди, а й повторно використовувати тепло.
Бізнес і ринки
- Tet вже має 6 центрів обробки даних у Латвії, один із них сертифікований Tier III.
- У 2023 р. запустила два дата-центри у Франкфурті (Німеччина) — частина міжнародного розширення.
- Український бізнес вже клієнт компанії: понад 100 корпоративних клієнтів з України.
- Фокус: не масовий облаштування мега-об’ємів (наприклад, десятки МВт), а якість сервісу, кастомізація під клієнта.
Планування і терміни

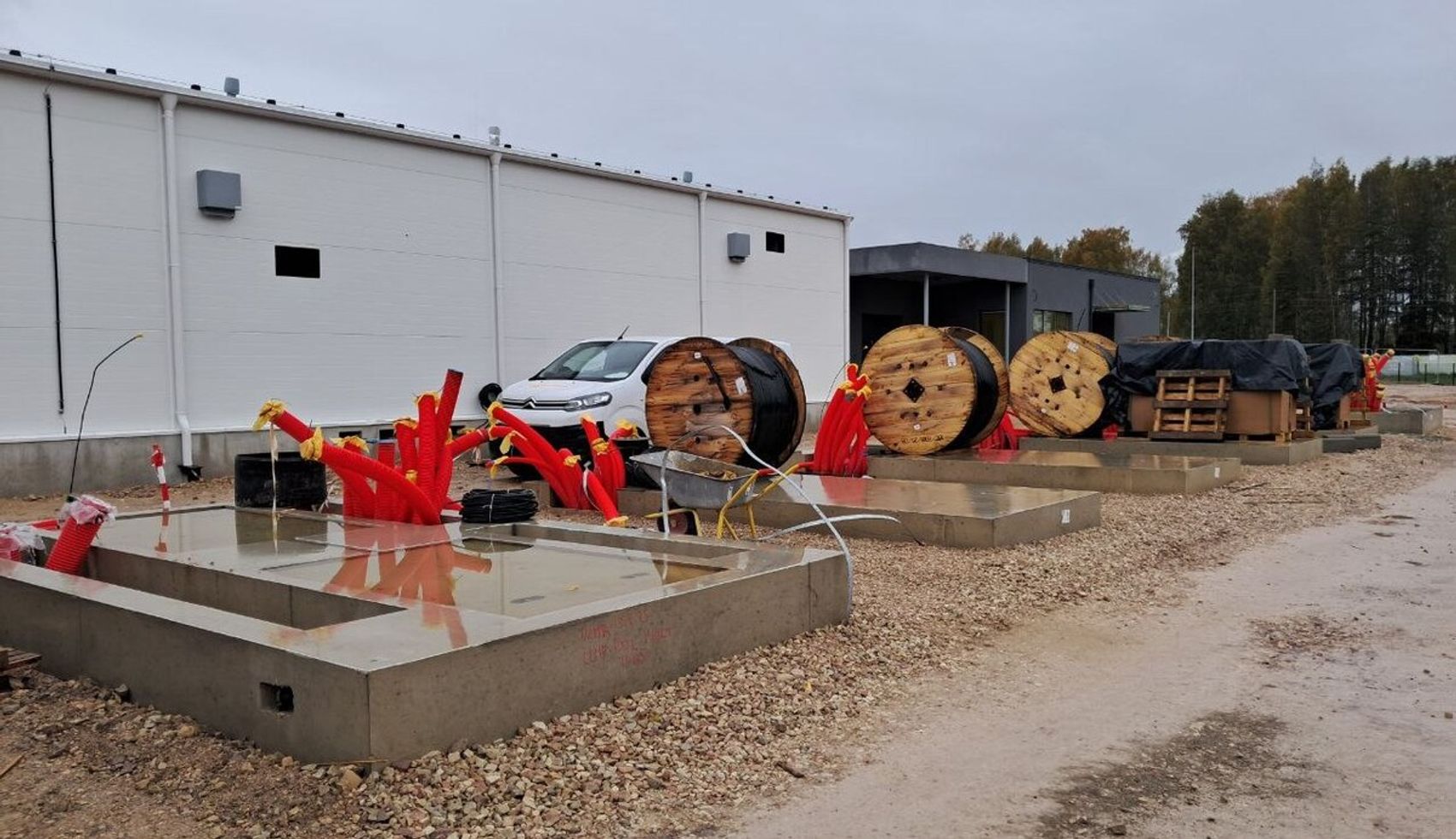

- Будівництво стартувало в травні 2025 р.
- Очікується, що перші клієнти зможуть бути прийняті вже у вересні 2026 р.
- Повне завершення проєкту планується до кінця 2028 р.
Чому це важливо для України
- Українські компанії мають доступ до нової інфраструктури в Європі, що може бути корисним для резервування, хмарних сервісів, безпеки даних.
- Використання «зелених» технологій — це тренд, який набирає обертів; проект показує, як інфраструктура може бути не лише потужною, але й екологічно відповідальною.
- Можливість інтеграції рішень із потужностями для ШІ (Artificial Intelligence) та охолодження високопродуктивних стійок — перспективно для українського ІТ-сектору.
Виклики та моменти для уваги
- Хоча дата-центр має сертифікацію Tier III Design, фактична експлуатація ще не повністю завершена — важлива справа буде підтвердити його надійність і ефективність у реальній роботі.
- Потужність кожної стійки 30-100 кВт — це високий рівень, і такі навантаження потребують величезної кількості електрики та охолодження — питання енергоефективності і витрат залишаються актуальними.
- Для українського бізнесу варто враховувати логістику, підключення, мережеві затримки та можливі правові/регуляторні аспекти, якщо використати інфраструктуру за кордоном.
